藏品資訊

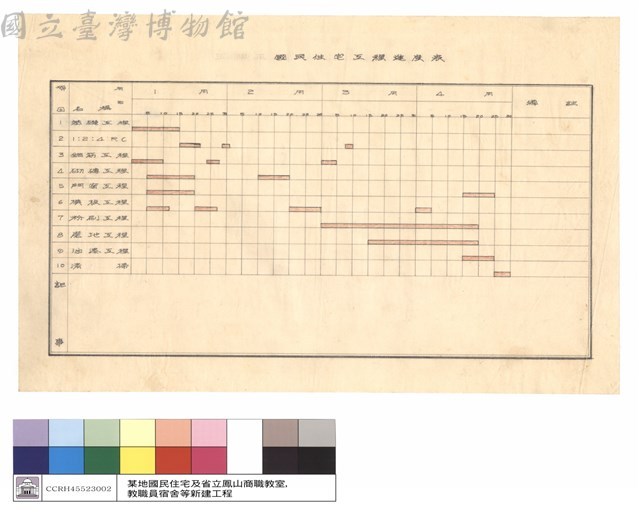

進度表藏品圖,第1張
圖檔授權標示:創用CC說明圖示
進度表

原始題名:某地國民住宅及省立鳳山商職教室,教職員宿舍等新建工程

建築師:陳仁和

案名:某地國民住宅及省立鳳山商職教室,教職員宿舍等新建工程

建築師事務所:陳仁和建築師事務所

原件類型:描圖紙

圖說內容屬性:建築圖

類別:建築圖

尺寸描述:375mmX233mm

取得方式:捐贈

登錄號:CCRH45523002

藏品描述:住宅工程進度表

藏品描述-授權標示:創用CC說明圖示
